🏗️ Erweiterung des Kindergartens St. Aegidi – Startschuss für die dritte Gruppe



🎯 Ausgangslage

Seit Herbst 2021 führt die Gemeinde St. Aegidi im Gymnastikraum der Mittelschule eine provisorische dritte Kindergartengruppe. Die Bildungsdirektion des Landes Oberösterreich bestätigte den Bedarf seither jährlich. Mit dem dauerhaften Bescheid vom April 2024 war der Weg für eine bauliche Lösung frei.



🛤️ Von der Idee zum Bauprojekt

📍 Standortwahl: Die Trachtenmusikkapelle bezog ihr neues Musikheim am Ortsplatz; dadurch wurden gut geeignete Räumlichkeiten im Untergeschoss (UG) der Mittelschule frei. Diese sind niveaugleich mit dem bestehenden Kindergarten und dieser Leerstand sollte genutzt werden. Entsprechende Erweiterungen und ein Personenaufzug um das Obergeschoss (OG) barrierefrei zu erreichen sind notwendig. Auch der Garten muss erweitert werden.

✏️ Planung: Gemeinsam mit Architekt DI Bauböck (Ried/Innkreis), der Bildungsdirektion OÖ, UBAT und IKD wurden ab Frühjahr 2024 Grob‑ und Detailplanungen samt Kostenschätzung erarbeitet.

🏛️ Behördliches Verfahren: Die Bauverhandlung am 22. April 2025 verlief positiv. Somit konnten die Ausschreibungsunterlagen für die ersten 15 Gewerke erstellt – rund 93 % der Gesamtkosten – und versandt werden.

💰 Finanzierung: Im Mai und Juni 2025 erhielt die Gemeinde die Zusagen für Landeszuschüsse und Bedarfszuweisungsmittel. Die genehmigten Gesamtkosten belaufen sich auf 1.150.826 € exkl. USt.



📑 Vergaben gemäß BVergG

In seiner Sitzung am 10. Juli 2025 beschloss der Gemeinderat die Vergabe der nachstehenden Arbeiten an den jeweiligen Best‑ bzw. Billigstbieter. Das Auftragsvolumen der ersten 15 Gewerke beträgt 963.760 €.

🛠️ Gewerk 🏢 Firma 📄 Status 💶 Auftragswert
Elektroinstallationen ET Bauböck Final 66 715,36
Fliesenleger Mayr Bernhard Final 24 122,40
Malerarbeiten Ertl GmbH Final 22 704,83
Bodenleger Wiesinger Final 14 454,16
Außenanlagen Held & Franke Final 41 395,85
Portale/Schlosser Fill Final 96 784,07
Dachdecker Haderer Holzbau Final 46 343,91
Sonnenschutz Tischlerei Maier Final 6 684,48
Bautischler Tischlerei Gruber Final 12 826,96
Baumeister Duswald Final 398 991,78
Zimmermeister Duswald Final 75 369,81
Trockenbau Steininger Final 29 856,96
Fenster Tischlerei Maier Final 21 937,41
HKLS (Heizung/Klima) Grüneis Final 64 408,90
Aufzugsanlage Weigl Final 41 163,00
Summe 1. Vergabepaket     963 759,88

🌱 Regionaler Mehrwert: Ein Großteil der Aufträge ging an Betriebe aus dem Innviertel bzw. näheren Umkreis – ein wichtiger Impuls für die lokale Wirtschaft und kurze Wege in der Bauabwicklung.



⏳ Bauablauf

🚧 Baubeginn: Anfang August 2025

🎉 Fertigstellung & Inbetriebnahme: April 2026

Die Arbeiten starten mit den Rohbau‑ und Baumeisterarbeiten, gefolgt von Dach, Außenhülle, Haustechnik und Innenausbau. Parallel dazu wird der bestehende Kindergartenbetrieb in den beiden Gruppen uneingeschränkt weitergeführt.



🗺️ Einblick in die Planung

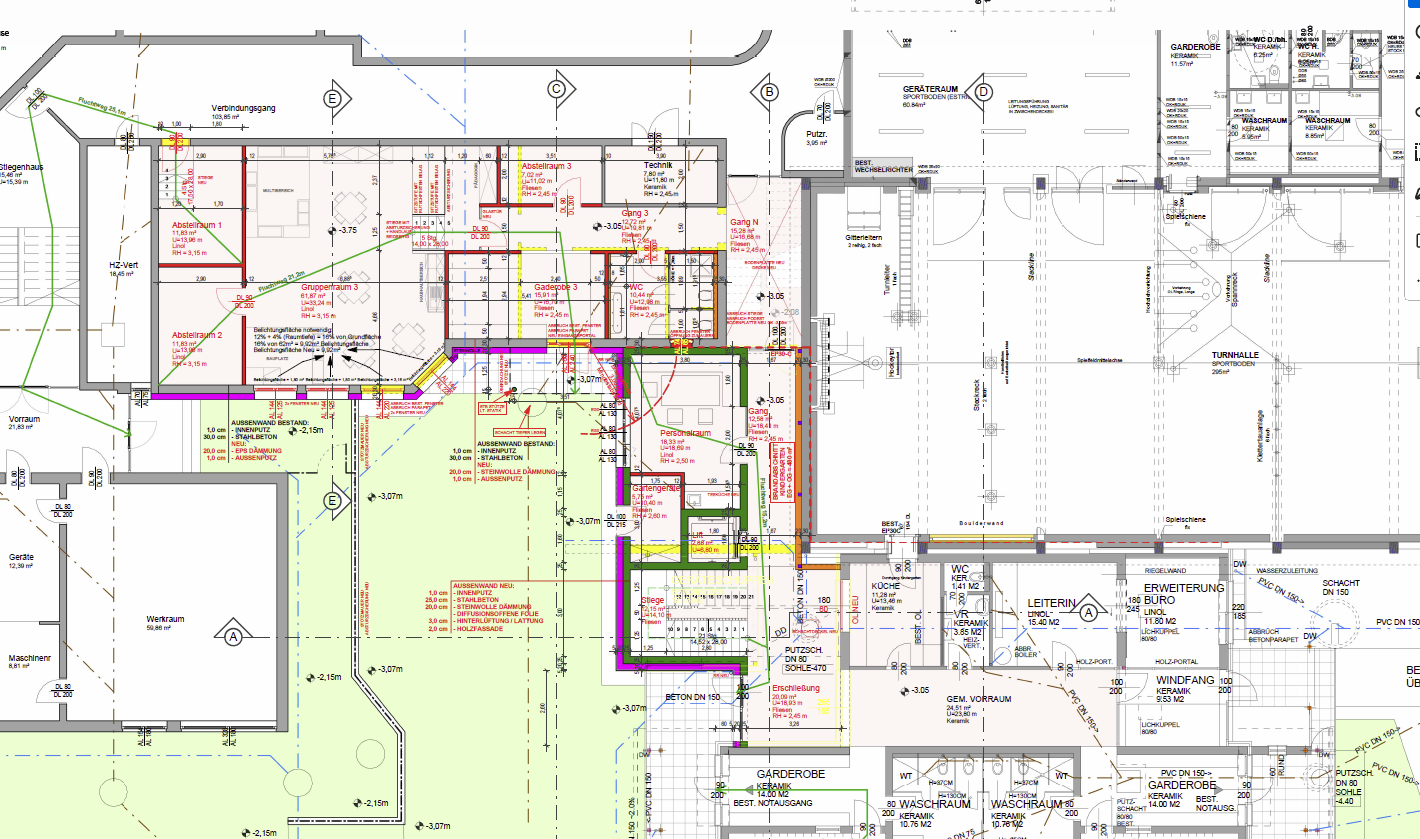

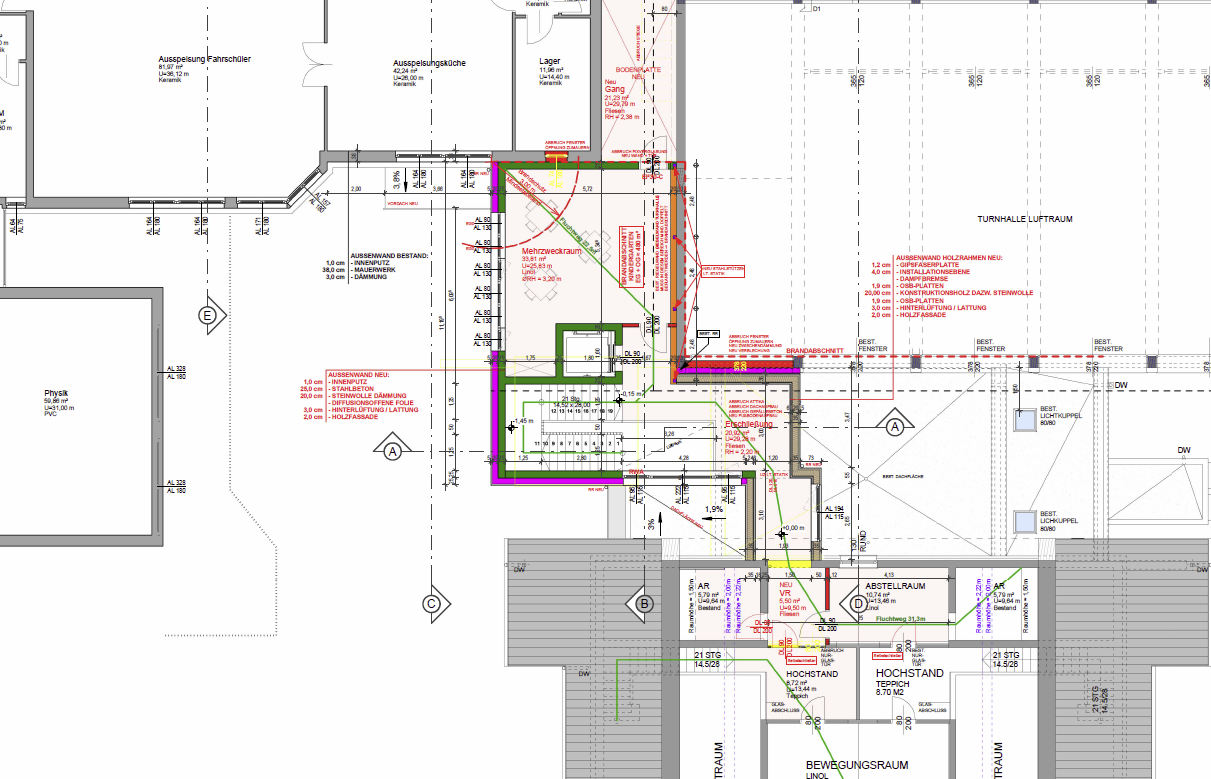

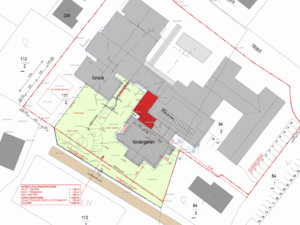

Hier finden Sie den Lageplan sowie die Grundrisse des Projektes aus dem Einreichplan, damit sich alle Interessierten einen konkreten Eindruck verschaffen können.

🔭 Ausblick

Mit der Erweiterung schafft St. Aegidi dauerhaft Kinderbetreuungsplätze und reagiert damit auf den steigenden Bedarf junger Familien. Über den Baufortschritt wird die Gemeinde laufend auf der Homepage und in den Gemeindenachrichten informieren.
